六供温水プールを解体しています

施設の概要

六供温水プール外観写真

施設全景

六供温水プール内部写真

プール内部

1.主要用途 温水プール、コミュニティクラブ

2.構造規模 鉄筋コンクリート造一部鉄骨鉄筋コンクリート造・鉄骨造3階建

3.建築面積 3,118.50平方メートル

4.延べ面積 4,243.67平方メートル

工事進捗状況

外観写真
仮囲いの写真その1
仮囲いの写真その2
仮囲いの写真その3

仮囲いの設置が完了しました。2024年10月末現在

外観写真
内観写真

床や内壁などの仕上げ材を取り除く作業を進めております。2024年11月末現在

外観写真
プール内観写真
二階内観写真

床や内壁などの仕上げ材を取り除く作業が概ね完了しました。2024年12月末現在

躯体解体その1
躯体解体その2

内装解体工事が全て終わり中間技術検査を経て、躯体解体工事に着手しました。コミュニティクラブ側から解体を進めていきます。2025年1月末現在

コミュニティクラブ解体写真
プール内部解体写真

コミュニティクラブの上部解体が終わり、コミュニティクラブ側からプールの解体を進めていきます。2025年2月末現在

六供温水プール外観写真
敷地内解体写真1
敷地内解体写真2

プール部分の解体も終わり、地上部の解体工事は大体終了しました。4月からは基礎部の解体工事が始まります。2025年3月末現在

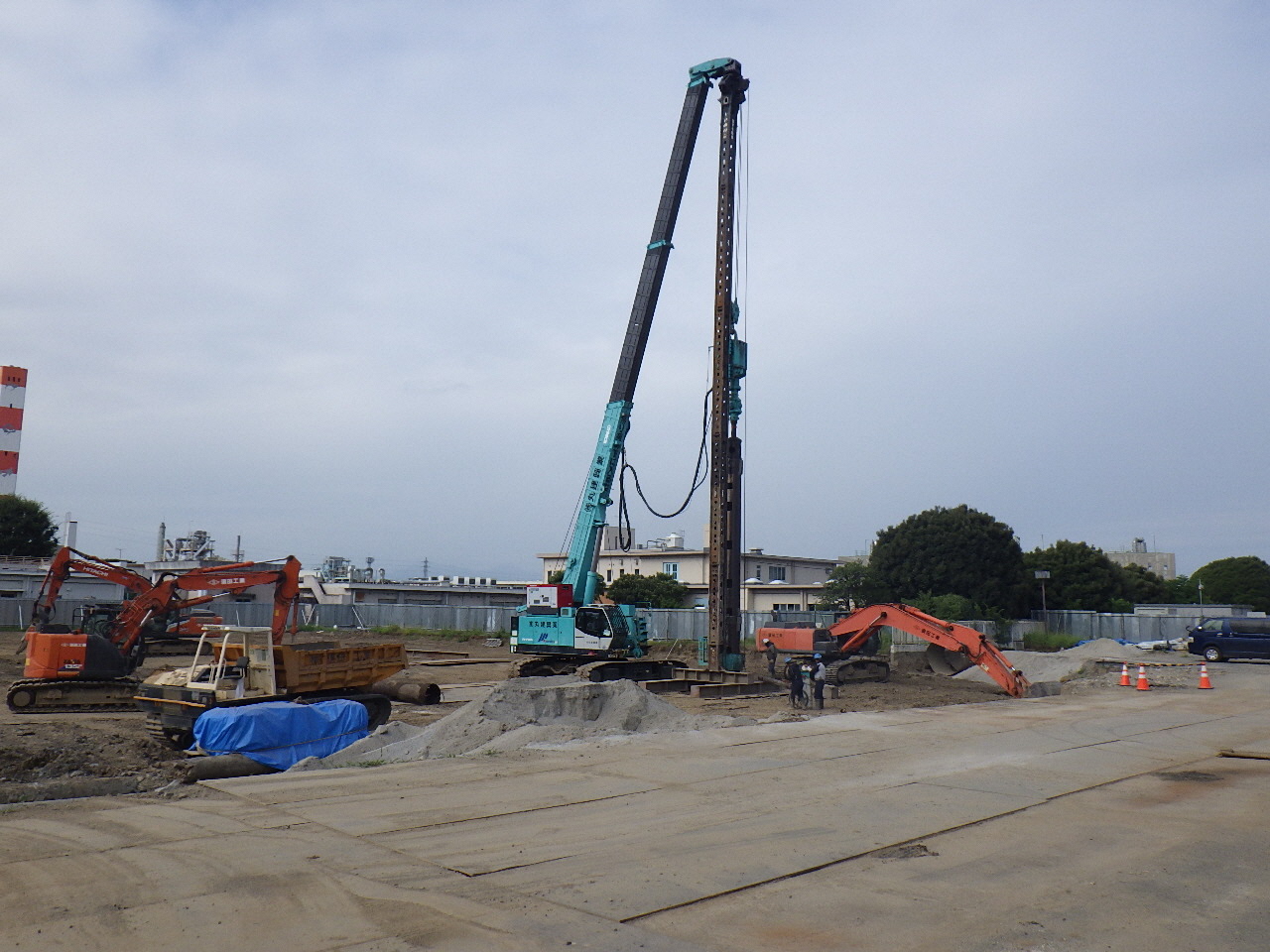

基礎解体写真その1
基礎解体写真その2

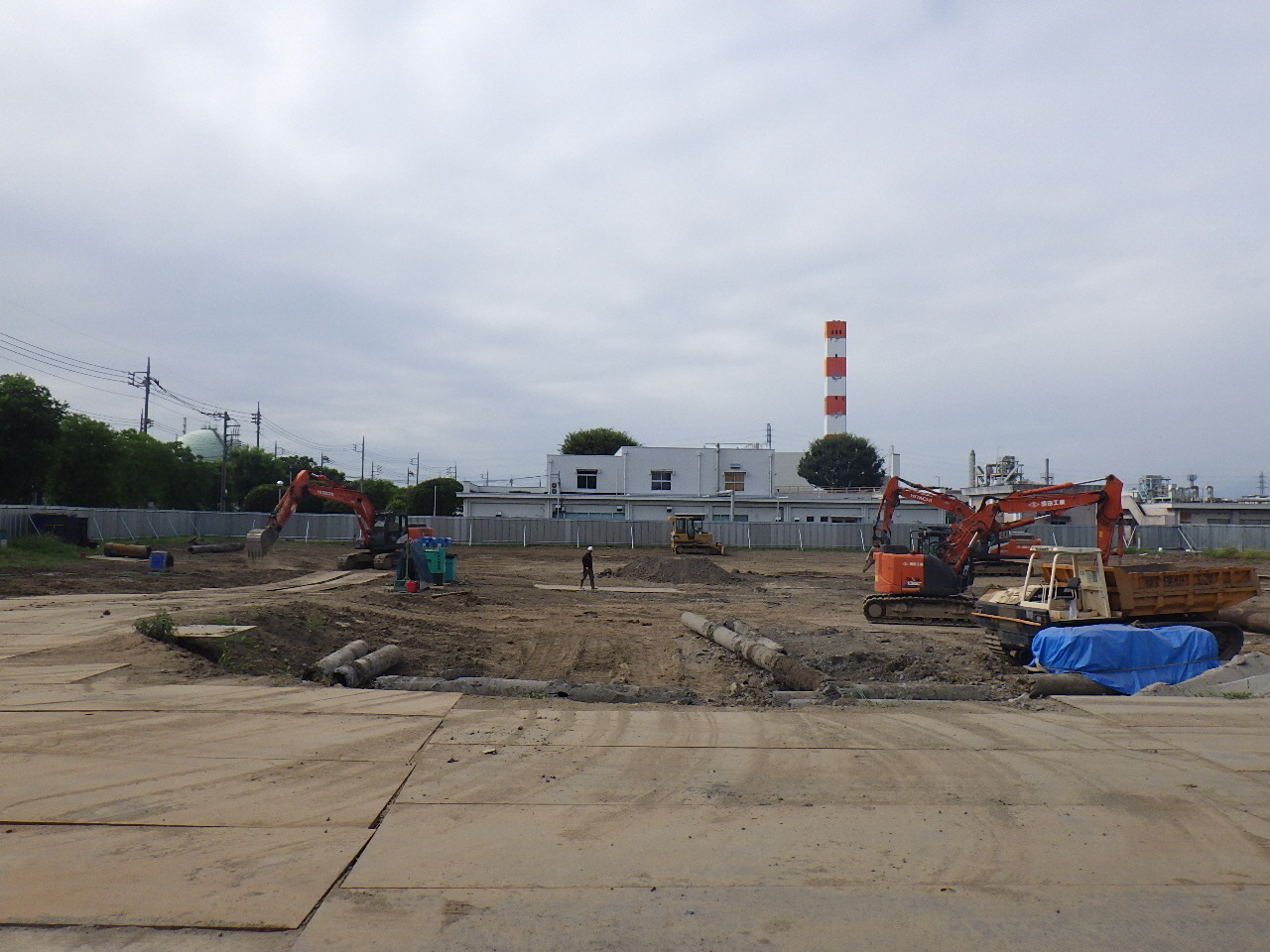

プール部分の基礎解体は終わりました。今後はコミュニティクラブ部分の基礎解体を進めていきます。2025年4月末現在

敷地内写真3
敷地内解体写真4

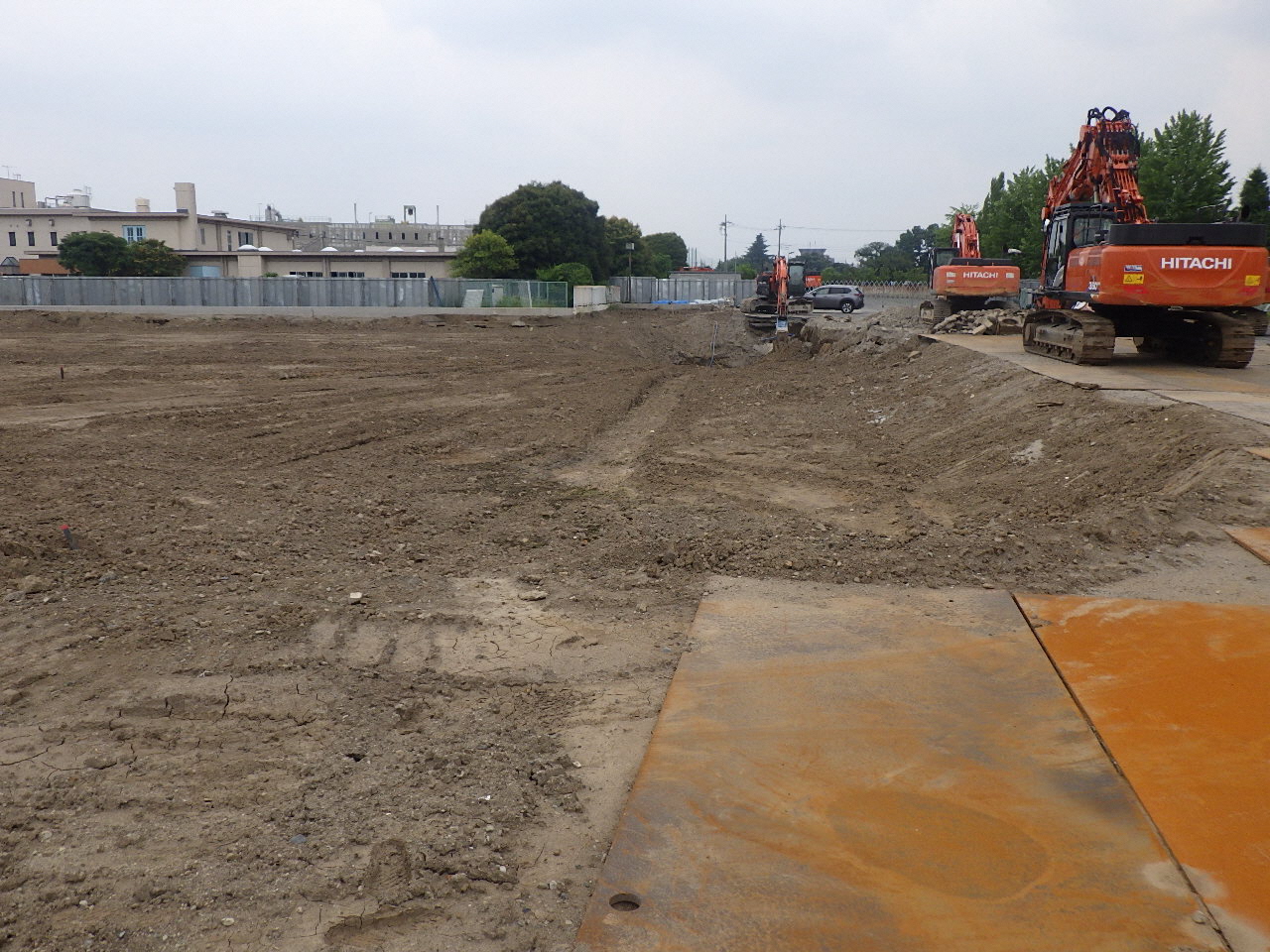

コミュニティクラブ部分の基礎解体も終わり、基礎部解体工事は完了しました。今後は杭解体工事に向けた準備を進めていきます。2025年5月末現在

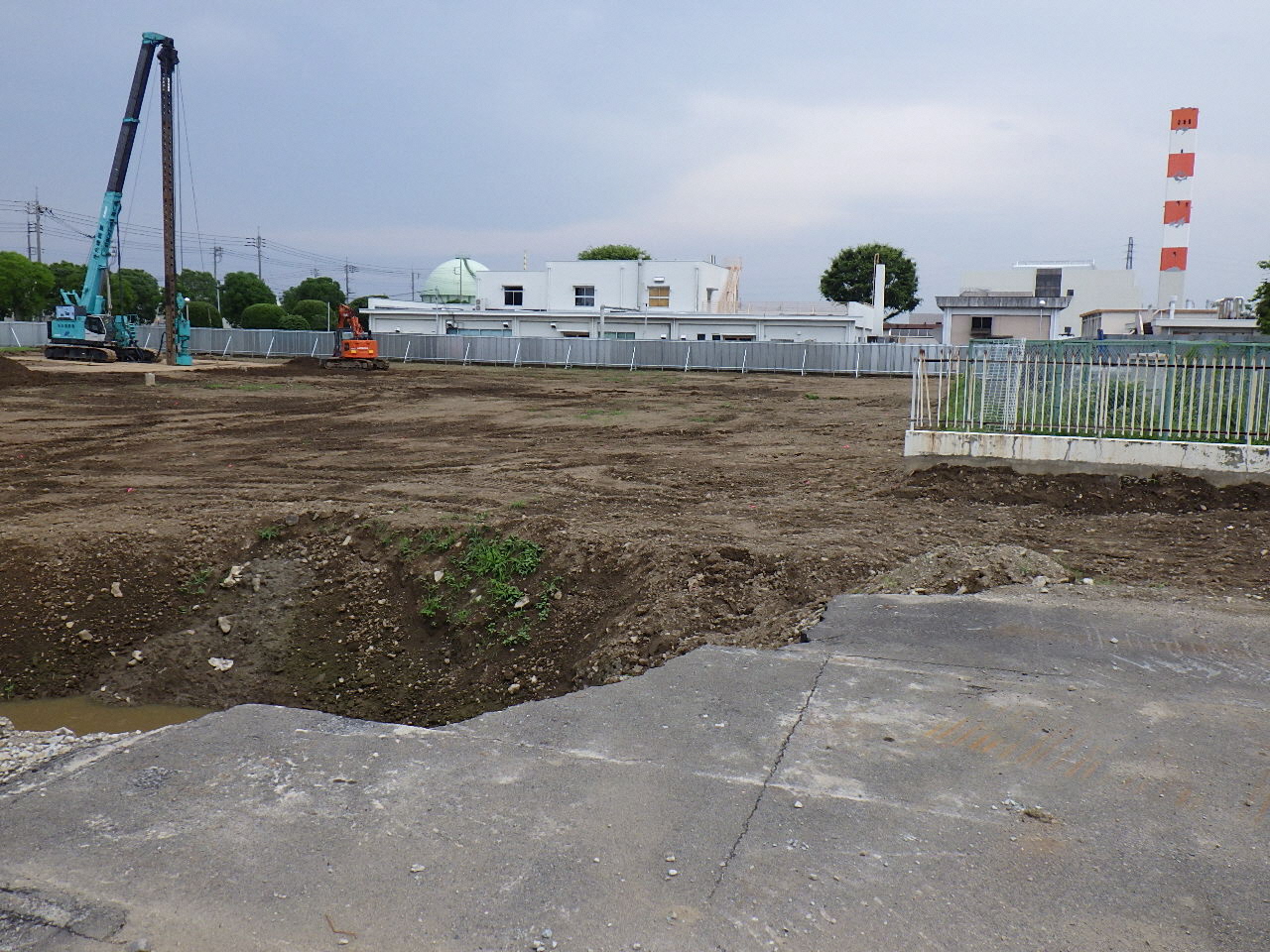

杭解体準備工事
杭解体準備工事2

杭解体工事の準備を行いました。7月から本格的な杭解体工事を進めてまいります。2025年6月末現在

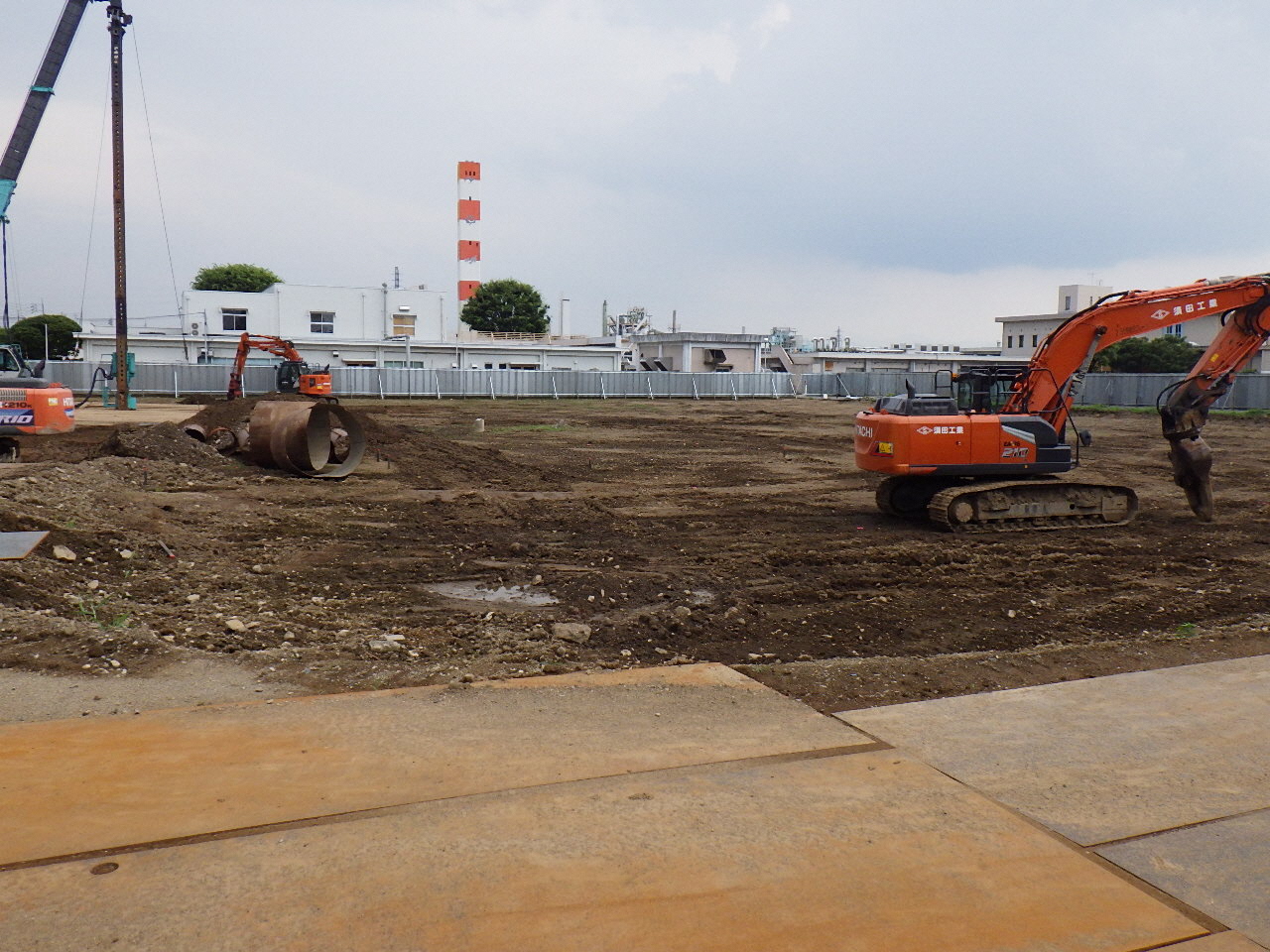

杭工事1
杭工事2

杭解体工事が始まりました。重機を使って杭の周りを掘ったのち、ワイヤーを使って杭を引き抜く作業が、しばらく続きます。2025年7月末現在

杭引き抜き工事
杭引き抜き工事2

前月に引き続き、杭を引き抜く作業を続けております。2025年8月末現在

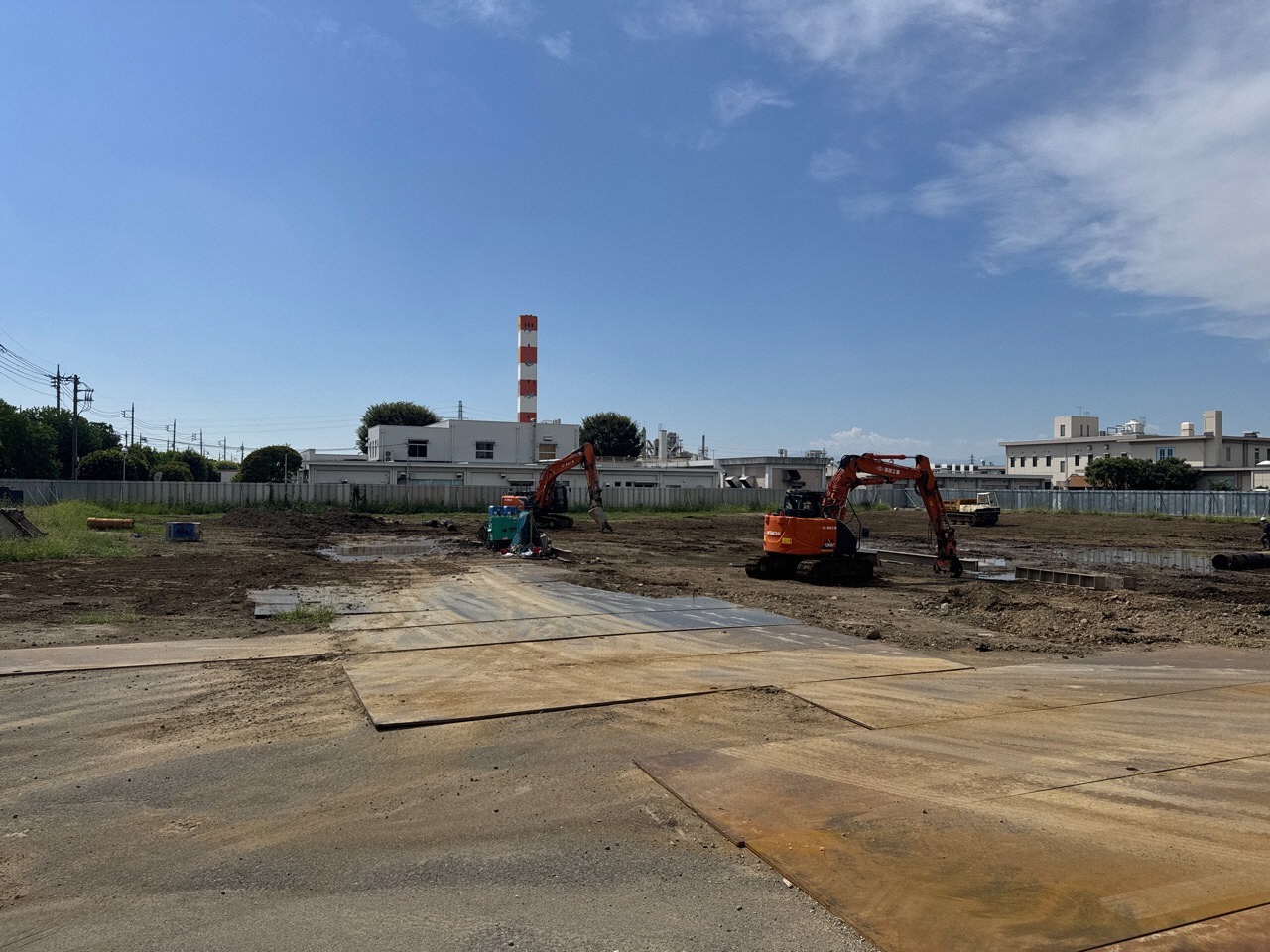

整地状況
整地状況2

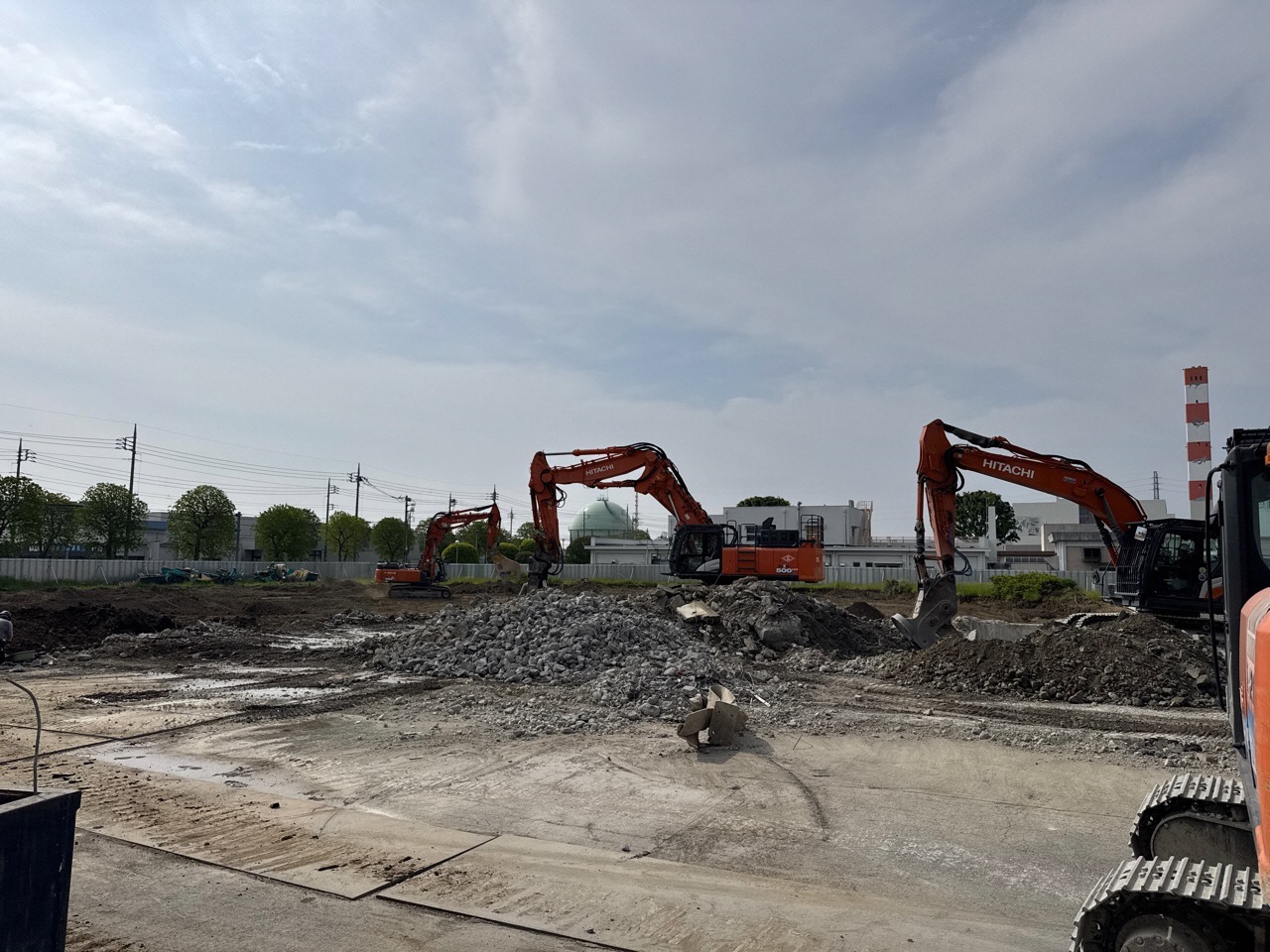

杭解体工事は完了し、整地工事を行っております。2025年9月末現在

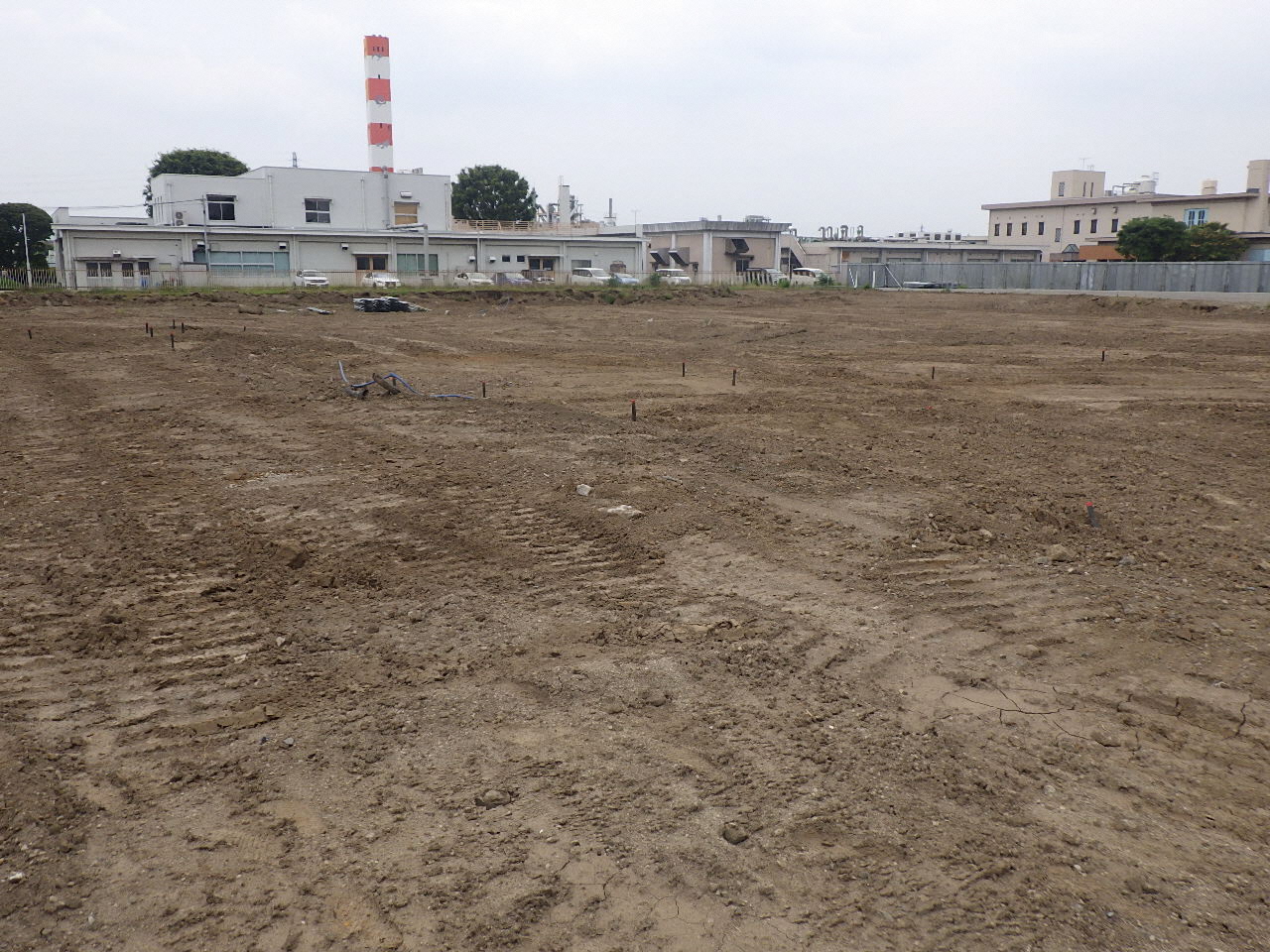

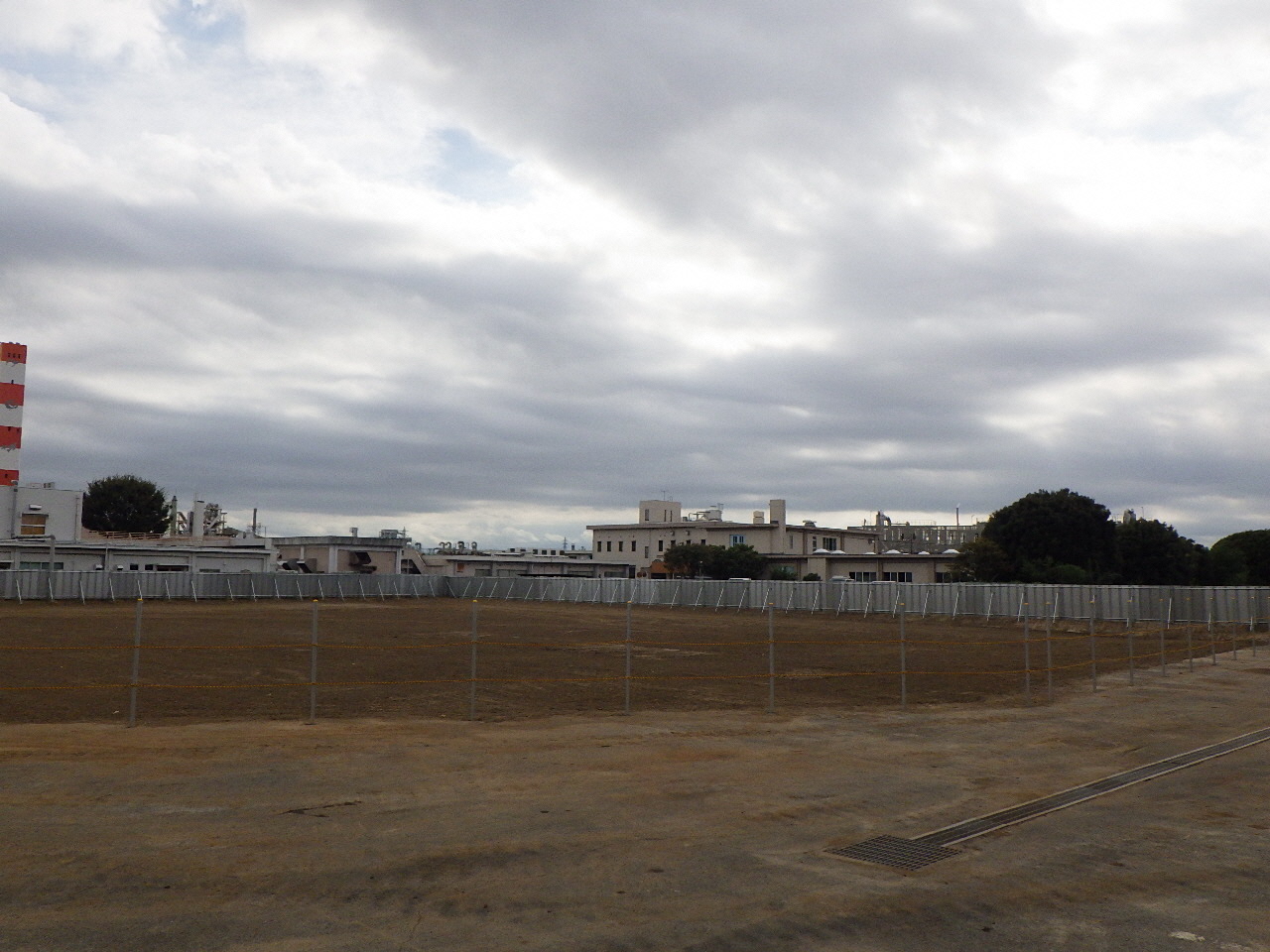

整地写真

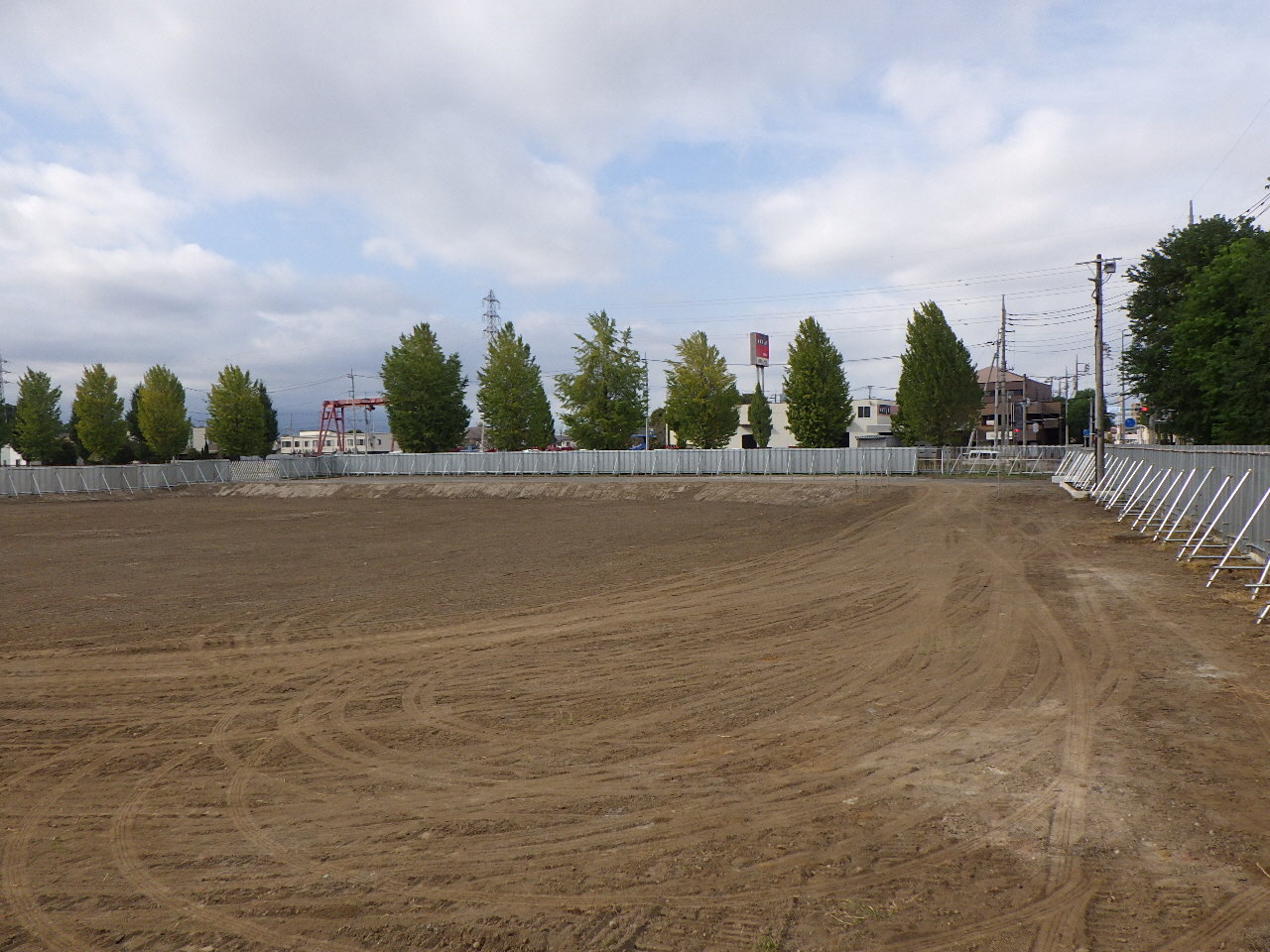

整地写真2

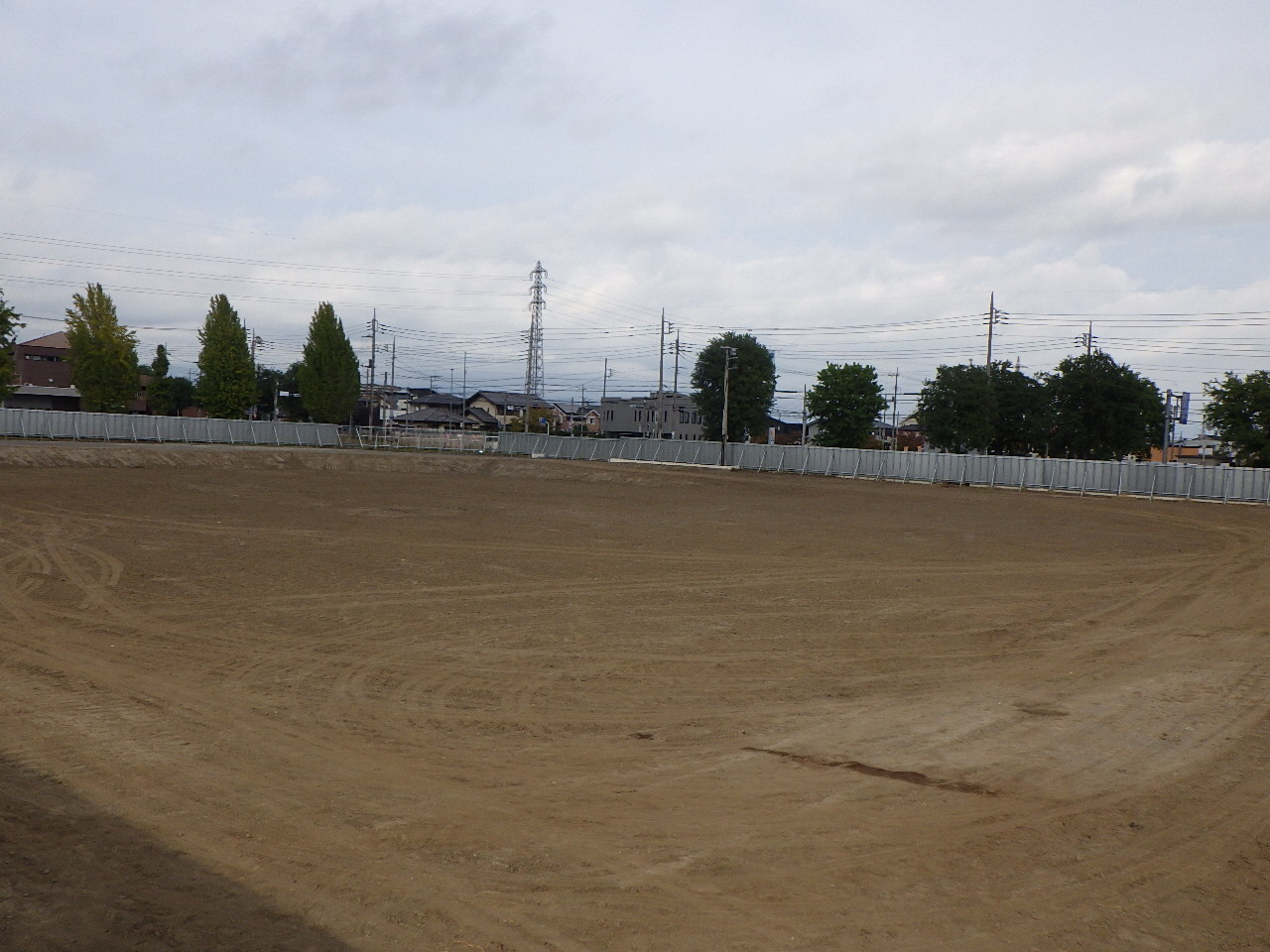

整地写真3

全ての現場作業が完了しました。2025年10月末現在

完成までのスケジュール

令和6年

9月,10月 準備工事

11月,12月 内装解体工事

令和7年

1月 内装・地上部解体工事

2月,3月 地上部解体工事

4月,5月 基礎部解体工事

6月から9月 杭解体工事

10月 整地工事
